東京都三鷹市 第二小羊チャイルドセンター本園舎 新築工事
物件データ
所在地 | 東京都三鷹市北野3丁目 |
---|---|
主要用途 | 保育所 |
構造 | 木造軸組造 |
敷地面積 | 988.18㎡ |
建築面積 | 392.59㎡ |
延べ面積 | 702.68㎡ |
建ぺい/容積率 | 40/80 |
設計・監理 | 株式会社 エヌ建築デザイン事務所 |
建築中レポート
- 1.2015年07月01日
-
これから着工致します。
- 2.2015年07月19日
-
着工しました!
現在は基礎を作る準備をしています。
- 3.2015年07月19日
- 4.2015年07月28日
- 5.2015年07月28日
- 6.2015年07月28日
- 7.2015年07月28日
-

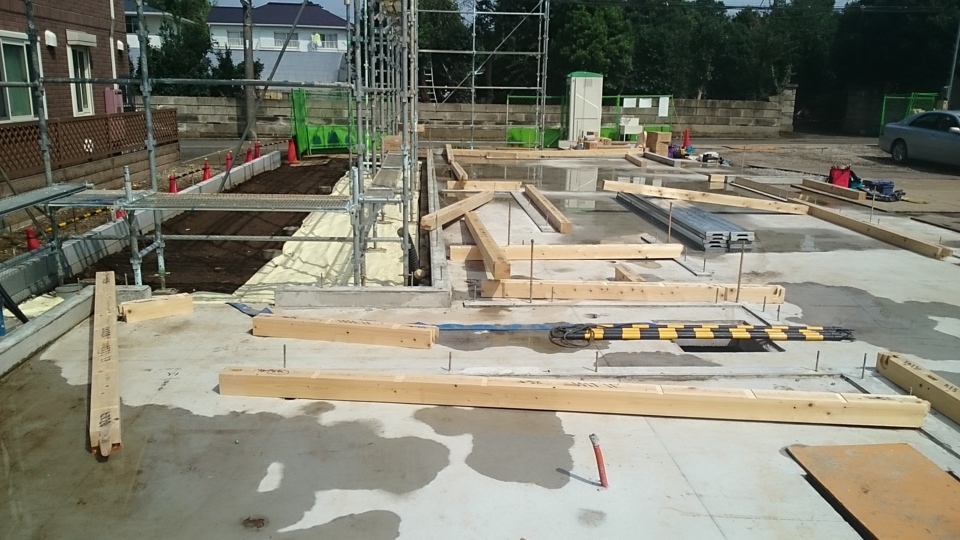

現在 基礎配筋を組んでいます。
- 8.2015年08月08日
- 9.2015年08月08日
-
基礎コンクリート 打設致しました!
- 10.2015年08月08日
- 11.2015年08月08日
- 12.2015年09月04日
- 13.2015年09月04日
- 14.2015年09月04日
-
上棟に向けて基礎の土台に着手しました!
- 15.2015年09月13日
-
上棟致しました!
- 16.2015年09月13日
- 17.2015年09月13日
- 18.2015年09月13日
- 19.2015年09月13日
- 20.2015年09月13日
- 21.2015年09月13日
- 22.2015年09月13日
- 29.2015年09月29日
- 30.2015年09月29日
- 31.2015年09月29日
-
木工事 進行中です。
- 32.2015年09月29日
- 33.2015年09月29日
- 34.2015年09月29日
-

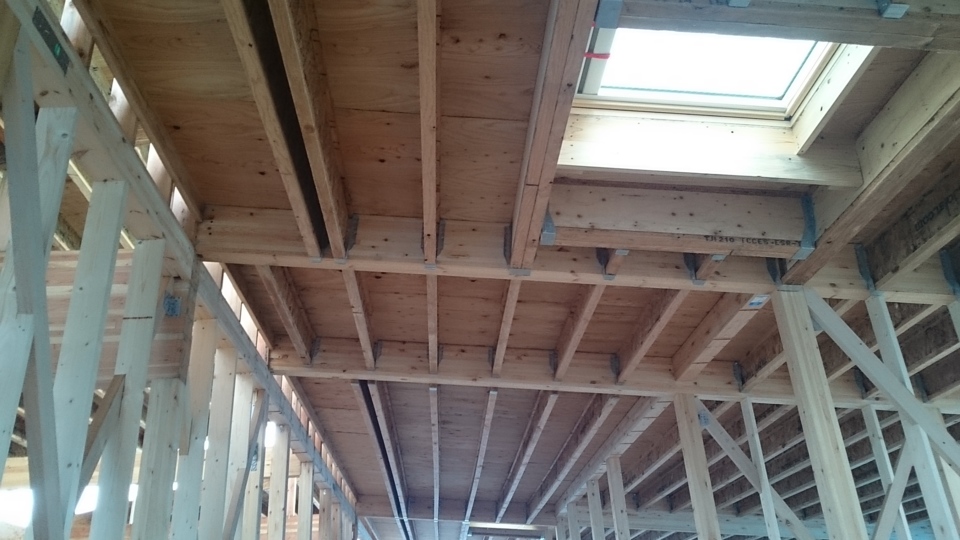

屋根にシートを施工しています。
- 35.2015年10月10日
- 36.2015年10月10日
- 37.2015年10月10日
- 38.2015年10月10日
-
窓の取付けが進行中です。
- 39.2015年10月10日
- 40.2015年10月10日
-
壁面にボードを施工致しました。
- 41.2015年10月10日
- 42.2015年10月10日
-
設備配管 状況
- 43.2015年10月10日
- 44.2015年10月10日
-
白アリ対策完了!
- 47.2015年10月25日
- 48.2015年10月25日
- 49.2015年10月25日
-
屋根材の施工中
鮮やかで明るい色
- 50.2015年10月25日
- 51.2015年10月25日
- 52.2015年10月25日
- 53.2015年10月25日
-
壁面に断熱材の施工をし始めました。
- 54.2015年10月25日
-
事務室部分
- 55.2015年10月25日
- 56.2015年10月25日
- 57.2015年10月25日
- 58.2015年10月25日
- 69.2015年11月02日
- 70.2015年11月02日
- 71.2015年11月02日
-
天井の施工準備
- 72.2015年11月02日
- 73.2015年11月02日
- 74.2015年11月02日
- 75.2015年11月02日
-

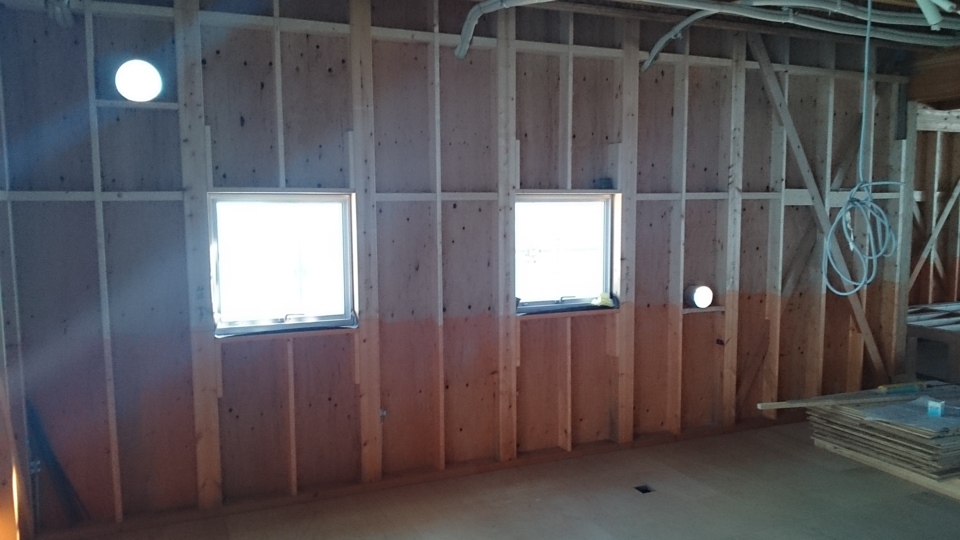

壁面の断熱材 施工完了。
- 76.2015年11月24日
- 77.2015年11月24日
- 78.2015年11月24日
-
天井断熱の施工進行中。
- 79.2015年11月24日
- 80.2015年11月24日
- 81.2015年11月24日
- 82.2015年11月24日
- 83.2015年11月24日
-
壁面にボードを施工し始めました!
- 84.2015年11月24日
- 85.2015年11月24日
- 86.2015年11月24日
-
階段部分
- 87.2015年12月17日
-
外壁 塗り壁部分
本日施工中です。
- 88.2015年12月17日
- 89.2015年12月17日
- 90.2015年12月17日
-
天井断熱も施工完了致しました!
- 91.2015年12月17日
- 92.2015年12月17日
- 93.2015年12月17日
- 94.2015年12月17日
-
2階 現況
ボードの施工が大分進みました!
- 95.2016年01月08日
- 96.2016年01月08日
- 97.2016年01月08日
-
2F 廊下
- 98.2016年01月08日
-
厨房
- 99.2016年01月08日
- 100.2016年01月08日
-
エントランス・事務室
- 101.2016年01月08日
-
足場が外れ、全体が見れるようになりました♪
- 102.2016年01月08日
-
外観
- 103.2016年01月25日
- 104.2016年01月25日
- 105.2016年01月25日
- 106.2016年01月25日
-
こちらは腰壁も出来ています!
- 107.2016年01月25日
-
クロス貼りも大分進んできました!
- 108.2016年01月25日
- 109.2016年01月25日
-

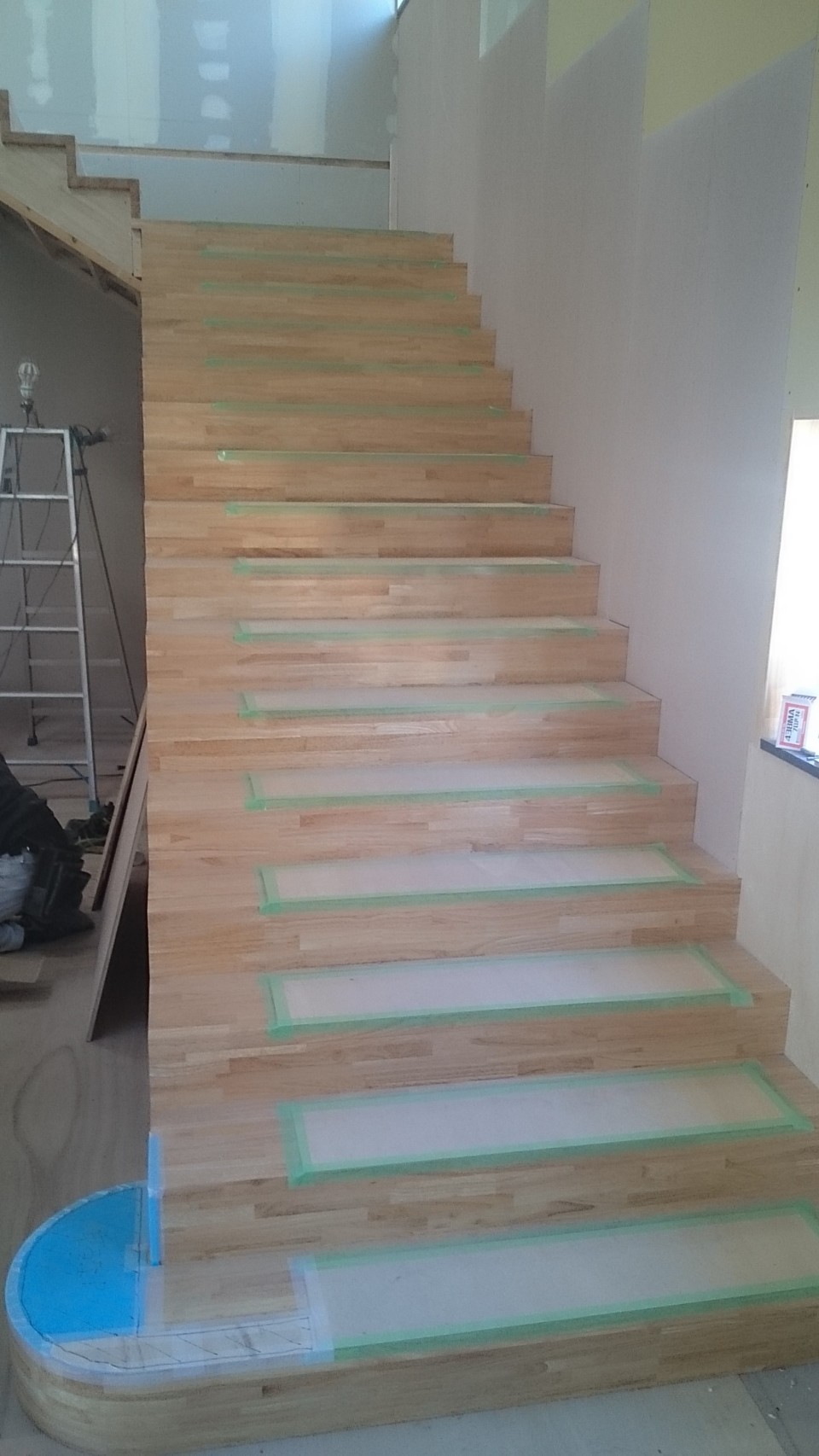

階段が出来ました!
- 110.2016年01月25日
-
木工事進行中
エントランス 現況
- 111.2016年02月19日
- 112.2016年02月19日
- 113.2016年02月19日
- 114.2016年02月19日
- 115.2016年02月19日
- 116.2016年02月19日
- 117.2016年02月19日
- 118.2016年02月19日
- 119.2016年02月19日
-
設備関係も施工が進んでいます!
- 120.2016年02月19日
- 121.2016年02月19日
- 122.2016年02月19日
- 123.2016年02月19日
- 124.2016年02月19日
- 125.2016年02月19日
- 126.2016年02月19日
-

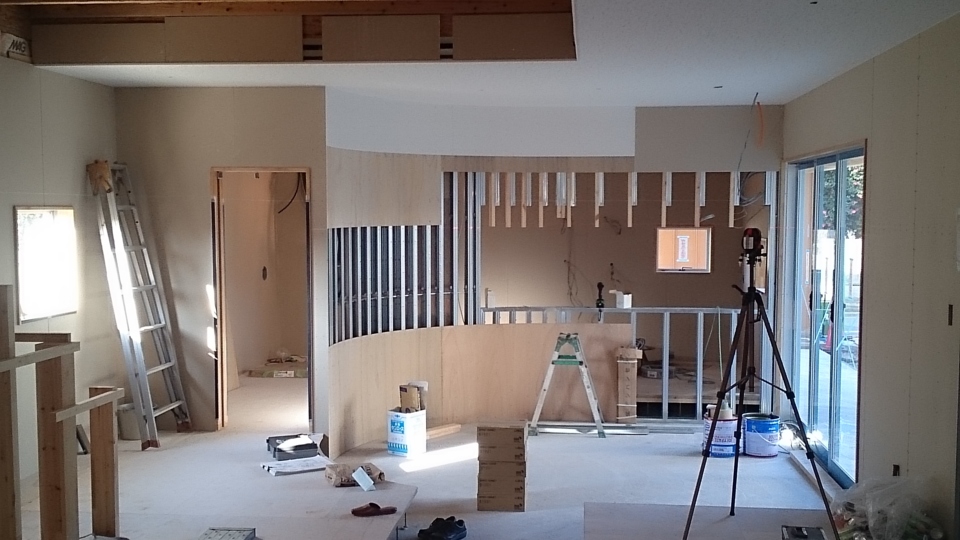

内部工事は完成間近です!
- 127.2016年02月19日
- 128.2016年02月19日
- 129.2016年02月19日
- 130.2016年02月19日
- 157.2016年03月28日
- 158.2016年03月28日
- 159.2016年03月28日
- 160.2016年03月28日
- 161.2016年03月28日
- 162.2016年03月28日
- 163.2016年03月28日
- 164.2016年03月28日
- 165.2016年03月28日
- 166.2016年03月28日
- 167.2016年03月28日
-
外構が完成致しました!!
