東京都三鷹市 He様邸新築工事

物件データ

所在地東京都三鷹市
主要用途一戸建ての住宅
構造木造
敷地面積103.98㎡
建築面積40.07㎡
延べ面積80.14㎡
建ぺい/容積率40/80
設計・監理むらやまのりこ一級建築士事務所

建築中レポート

1.2015年06月12日
2.2015年06月12日

着工致しました。
現在基礎配筋作業まで進んでおります。

3.2015年06月18日

基礎底盤部分のコンクリートを打設しました。

4.2015年06月20日

基礎立ち上り部分のコンクリート打設

5.2015年06月23日
6.2015年06月23日

先日打った 基礎コンクリートが固まり、
本日型枠を外しました。

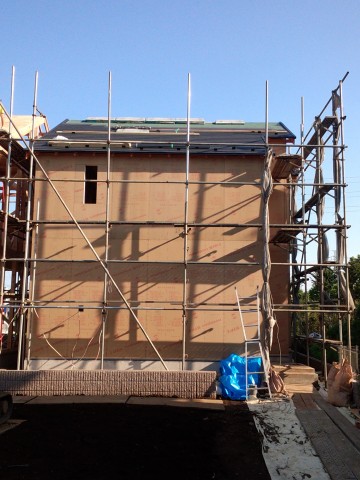

7.2015年07月10日

風雨から家を守る屋根が施工されました。

8.2015年07月10日

外観 現況
7/4予定通りに上棟致しました。

H様の理想の家が完成するまでをUPして参ります。

9.2015年07月10日
10.2015年07月10日

次の段階 窓部分の合板が抜かれています。

11.2015年07月10日

1階 部分
外壁面に合板が施工されました。
四角く枠が取られている部分には窓が入ります。

12.2015年07月10日

2階 現況

13.2015年07月14日

防蟻処理を致しました!

14.2015年07月14日

バルコニー部分

15.2015年07月14日

本日は1階床の断熱材を施工しております。

16.2015年07月18日
17.2015年07月18日

玄関・窓施工されました!

18.2015年07月27日

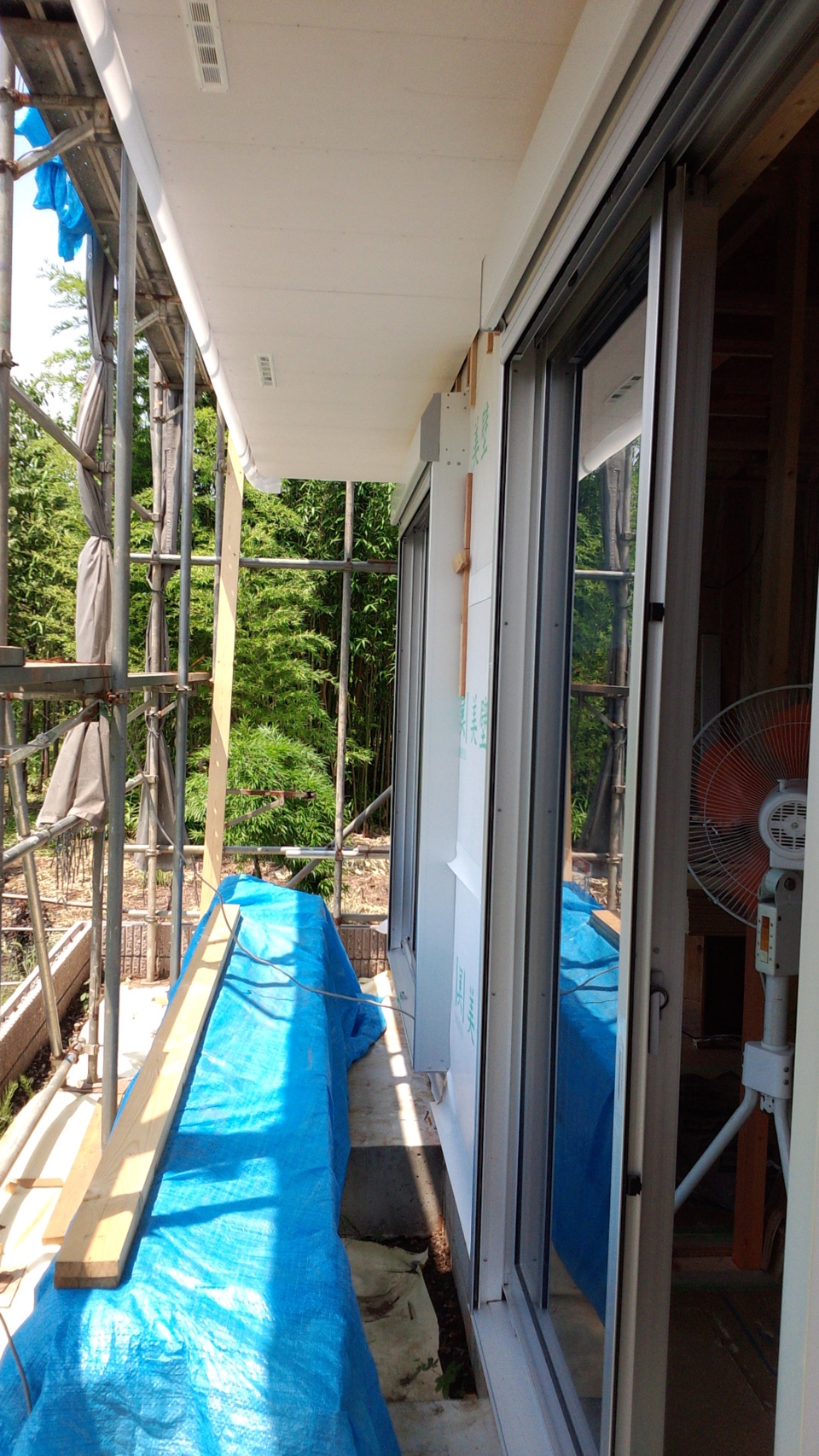

バルコニー
外壁面にはシートが張られ、外壁を張る準備が出来ました!

19.2015年07月27日

1階
1階の断熱材はこれから施工していきます。

20.2015年07月27日

庭スペース
日当たりも良いですね♪

21.2015年07月27日

設備関係の配管類
工事が進むと壁の中に隠れてしまいます。

22.2015年07月27日

ユニットバス施工致しました!

23.2015年07月27日

床材
LIXILのDフロア チェスナット色
明るい色味の床材です。

24.2015年07月27日

LDK

25.2015年07月27日

断熱材施工中
小屋裏部分までしっかりと施工されています。

26.2015年08月01日

1階の壁がほぼ張り終わりました。

27.2015年08月01日

ジグザグに加工されたものが階段の横にくる材料です。

28.2015年08月01日

本日 階段の材料を加工中です。

29.2015年08月07日

1階 洋室
建具枠 施工されました!

30.2015年08月07日

2階への階段が施工完了致しました!
踏面は傷が付かないよう養生しております。

31.2015年08月07日

2階の床材も合わせて施工しております。

32.2015年08月07日

小屋裏への階段施工中です。

33.2015年08月08日
360°パノラマで見る

1階 洋室

34.2015年08月08日
360°パノラマで見る

1階 廊下

35.2015年08月08日
360°パノラマで見る
360°パノラマview

2階 LDK
本日も床材を施工中。

36.2015年08月21日

2階 LDK ボードの施工をしています。

37.2015年08月21日

外壁の施工中です。

38.2015年08月30日

これから天井を張っていきます!

39.2015年08月30日

2階の建具枠 施工されました!

40.2015年08月30日

ダイニング・キッチン 現況

41.2015年08月30日

外壁の施工が完了致しました!

42.2015年09月05日

下足入れの施工中です。

43.2015年09月05日
44.2015年09月05日

建具が施工されました!

45.2015年09月19日

階段に手すりが施工されました。

46.2015年09月19日

リビング

47.2015年09月19日

キッチン・吊戸が施工されました!

48.2015年09月19日

ダイニング 現況
これからクロスを張っていきます。

49.2015年09月19日

足場が外れ、外観全体が見えるようになりました♪

50.2015年10月03日

コンクリートの打設準備中

51.2015年10月03日

外構 砂利敷き完了

52.2015年10月03日

玄関タイル

53.2015年10月03日

下足入れの施工も完了しています。

54.2015年10月03日

階段

55.2015年10月03日

小屋裏 現況

56.2015年10月03日

洗面化粧台入りました!

57.2015年10月03日

本日は電気業者さんがスイッチ等の施工をしています。

58.2015年10月03日

リビング

59.2015年10月03日

クロスの施工が完了致しました!
ダイニング

60.2015年10月12日

アプローチのコンクリート
打設致しました。

61.2015年10月12日

ファンクションユニットを設置しました。

62.2015年10月19日

割石 施工致しました!

63.2015年10月19日

下足入れ

64.2015年10月19日

キッチン

65.2015年10月19日
66.2015年10月19日

クリーニングが完了し、照明器具を設置致しました。

67.2015年10月25日
360°パノラマで見る

小屋裏収納

68.2015年10月25日
360°パノラマで見る

2階 トイレ

69.2015年10月25日
360°パノラマで見る

浴室・洗面室

70.2015年10月25日
360°パノラマで見る

キッチン

71.2015年10月25日
360°パノラマで見る

リビング・ダイニング

72.2015年10月25日
360°パノラマで見る

1階 トイレ

73.2015年10月25日
360°パノラマで見る
74.2015年10月25日
360°パノラマで見る
75.2015年10月25日
360°パノラマで見る

居室

76.2015年10月25日
360°パノラマで見る

1階 廊下

77.2015年10月25日
360°パノラマで見る
360°パノラマview

玄関

スケジュール

2015/7/4上棟しました!
2015/7/14防蟻処致しました。
2015/7/21床暖房が入りました!
2015/7/22ユニットバス施工致しました。
2015/10/14クリーニングしました。
