完工事例
タイプ別にみる|すべて
(仮称)山本アパートメント新築工事
物件データ
所在地 | 東京都三鷹市 |
---|---|
主要用途 | 共同住宅 |
構造 | 木造 |
敷地面積 | 387.44㎡ |
建築面積 | 97.71㎡ |
延べ面積 | 153.60㎡ |
建ペイ率/容積率 | 40%/80% |
設計・監理 | 丸栄建設株式会社 一級建築士事務所 |
建築中レポート
- 1.2008年11月12日
-
根伐・砕石地業完了
- 2.2008年11月12日
-
防湿フィルム敷込状況
- 3.2008年11月20日
-
基礎配筋完了
- 4.2008年11月21日
-
耐圧コンクリート打設状況②
- 5.2008年11月21日
-
耐圧コンクリート打設状況①
- 6.2008年11月25日
-
基礎立上コンクリート打設状況
- 7.2008年12月04日
-
四方清め状況
- 8.2008年12月04日
-
2階柱・小屋組立状況
- 9.2008年12月04日
-
2階床組立状況
- 10.2008年12月04日
-
2階桁組立状況
- 11.2008年12月04日
-
1階柱組立状況
- 12.2008年12月04日
-
建方作業前状況
- 13.2008年12月05日
-
屋根垂木施工状況
- 14.2008年12月06日
-
破風・ひねり金物取付状況
- 15.2008年12月06日
-
屋根垂木施工完了
- 16.2008年12月08日
-
柱金物(エーステンプレート)取付状況
- 17.2008年12月09日
-
筋交い取付状況
- 18.2008年12月10日
-
筋交い・間柱施工状況①
- 19.2008年12月10日
-
筋交い・間柱施工状況②
- 20.2008年12月11日
-
鉄骨廊下デッキ施工状況
- 21.2008年12月11日
-
鉄骨廊下手摺施工状況
- 22.2008年12月11日
-
屋根施工状況
- 23.2008年12月11日
-
外壁下地(針葉樹合板)施工状況
- 24.2008年12月12日
-
バルコニー手摺壁施工状況
- 25.2008年12月12日
-
2階廊下天井下地施工状況
- 26.2008年12月15日
-
1階大引施工状況
- 27.2008年12月15日
-
2階廊下排水ドレン設置状況
- 28.2008年12月15日
-
1階根太施工状況
- 29.2008年12月16日
-
設備配管施工状況
- 30.2008年12月16日
-
サッシ取付状況
- 31.2008年12月16日
-
床下断熱材(フクフォーム)施工状況
- 32.2008年12月17日
-
設備天井配管状況
- 33.2008年12月19日
-
1階廊下天井野縁施工状況
- 34.2008年12月20日
-
2階廊下コンクリート打設状況
- 35.2008年12月22日
-
2階バルコニーFRP防水施工状況
- 36.2008年12月24日
-
ユニットバス据付状況
- 37.2008年12月25日
-
1階廊下天井施工状況
- 38.2008年12月25日
-
断熱材(フェノールフォーム ア 30・40)施工状況
- 39.2008年12月26日
-
天井野縁施工状況
- 40.2008年12月27日
-
玄関框施工状況
- 41.2009年01月09日
-
天井下地組立状況
- 42.2009年01月09日
-
サッシ額縁取付状況
- 43.2009年01月16日
-
キッチン取付状況
- 44.2009年01月20日
-
サイディング施工状況
- 45.2009年01月29日
-
上框塗装状況
- 46.2009年01月29日
-
外部廊下笠木手摺ブラケット取付状況
- 47.2009年01月31日
-
天井クロス施工状況
- 48.2009年02月09日
-

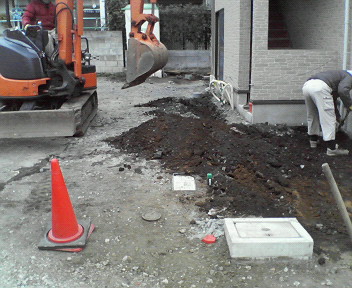

駐車場路盤鋤取状況
- 49.2009年02月09日
-
笠木手摺取付状況
- 50.2009年02月12日
-
1階廊下タイル施工状況
- 51.2009年02月13日
-
路盤縁石施工状況
- 52.2009年02月17日
-
外階段クッションフロア施工状況
